在墨西哥用工业4.0数字化一座工厂要花多少钱?
这个问题几乎总是以同样的方式提出:"我想给我的工厂数字化做个报价"。而它几乎总是隐藏着一个代价高昂的思路错误。人们脑海里浮现的是一个单一的数字——一笔庞大的、一次性的费用,用来"装上传感器、变成工业4.0"——但诚实的回答是:数字化一座工厂不是一次采购,而是一连串的决策,而真正的成本大头并不在大多数人以为的地方。
本文给出完整的拆解:工业4.0技术栈由哪几层组成,每一层花多少钱(附可引用的市场区间),按什么顺序投资更合适,以及如何按阶段决策,而不是签一个谁也无法预测的两年项目。为了把它落到实处,我们以一个真实项目作为参考(已匿名化)——那是我们为墨西哥州一家生产托盘与包装的工厂运营的项目。
从第一段就先声明一句诚实话:我们在那座工厂做的是数据层——ERP、集成和培训——而不是传感器或机器人。当本文谈到 IoT(工业物联网)、MES(制造执行系统)或产线自动化时,那些价格来自第三方公开基准,并已清楚标注。凡是我们没做过的,我们绝不据为己有。
1. "数字化"一座工厂意味着什么(以及为什么顺序很重要)

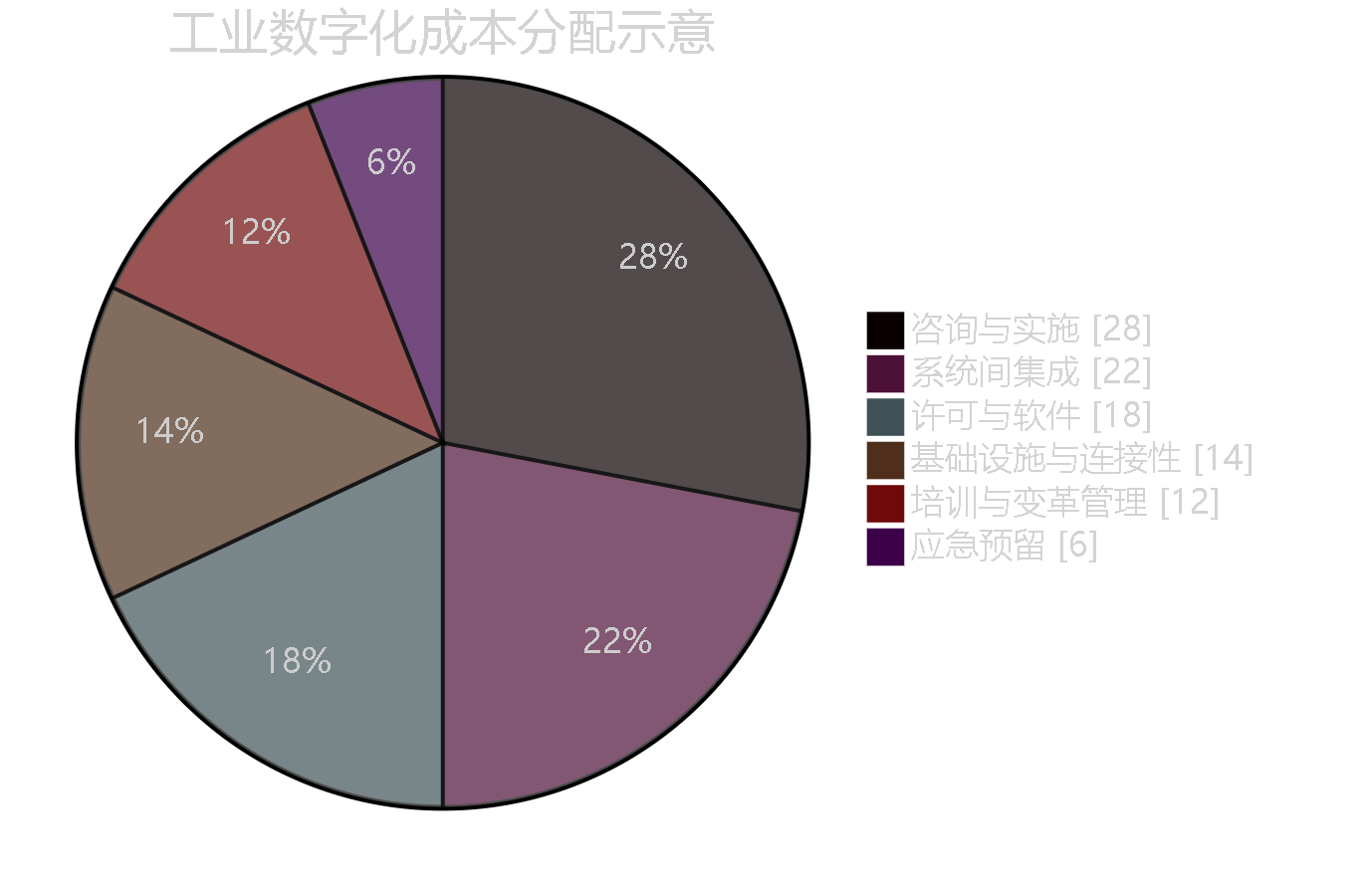

"工业4.0"是一个标签,它涵盖了在成本和难度上截然不同的六个层次。最常见——也最烧钱——的错误是从顶层开始:在还没有一套能可靠记录"生产了什么、采购了什么、花了多少钱"的系统之前,就先买传感器和花哨的看板。
查看 Mermaid 图表
flowchart TD
subgraph TOP["先被看见 · 先被报价"]
L6["分析与 BI
看板、OEE、AI"]
L5["MES
制造执行"]
L4["IoT 与传感器
自动采集"]
end
subgraph BASE["几乎没人报得对 · 却是底座"]
L3["集成
让数据自动流动"]
L2["ERP
唯一的记录系统"]
L1["连接性与基础设施
网络、云、边缘"]
end
L1 --> L2 --> L3 --> L4 --> L5 --> L6
style L2 fill:#166534,color:#fff
style L3 fill:#166534,color:#fff
style L4 fill:#1e3a5f,color:#fff
style L5 fill:#1e3a5f,color:#fff
style L6 fill:#78350f,color:#fff
我们对每一位工业客户反复强调的规则是:一座连库存都没对平、生产都没记录的工厂,还没准备好上 IoT。给一个仍在用 Excel 管理的流程装传感器,等于是在自动化地量产坏数据。先建记录系统(ERP),再让数据自动流动(集成),只有到那时,自动采集(IoT)和车间执行(MES)才有可以立足的根基。
2. 成本拆解:钱到底花在哪里
当一位运营总监问"要花多少钱"时,他几乎总是只把软件和硬件列入预算,把其余当作"额外开销"。而市场基准得出的结论恰恰相反:硬件很少是最大头的支出,而被低估的部分——集成与变革管理——恰恰是让预算脱轨的元凶。

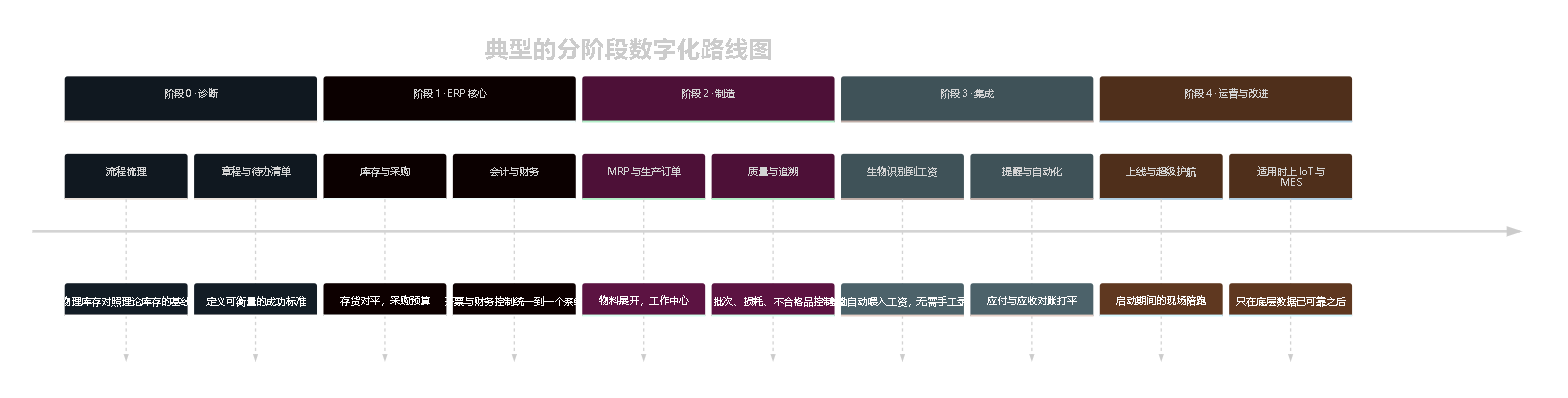

查看 Mermaid 图表
pie showData
title 工业数字化成本分配示意
"咨询与实施" : 28
"系统间集成" : 22
"许可与软件" : 18
"基础设施与连接性" : 14
"培训与变革管理" : 12
"应急预留" : 6
在签任何合同之前,有三个市场结论值得先弄清楚:
- 硬件不是成本的 80%。 在 IoT 部署中,"软件、连接性和集成服务往往构成了项目支出的大部分",而不是传感器(Intuz)。只预算传感器和 PLC,会把项目成本低估好几倍。
- 集成是一条成本科目,不是免费的额外项。 在 MES 系统中,集成占总成本的 20–40%(德勤,经 ScienceSoft 引用),而每一条系统间的连接每年还要再加 10–20% 的永久性维护成本(Percengage)。
- 变革管理是被低估得最厉害的一项。 各组织平均只分配不到 12% 给人的一面,尽管文化与采纳恰恰是失败的第一大原因;超支往往来自"变革管理、被拉长的培训周期,以及上线初期的生产率下滑"(Opsio)。至少要预留 8–15%。
3. 按模块的成本:一层一层怎么报价
这里是一位运营总监可以拿去给委员会看的拆解。区间以每个来源各自报告的货币计(本地的咨询与实施通常以比索报价;成套的工业软件则以美元报价)。

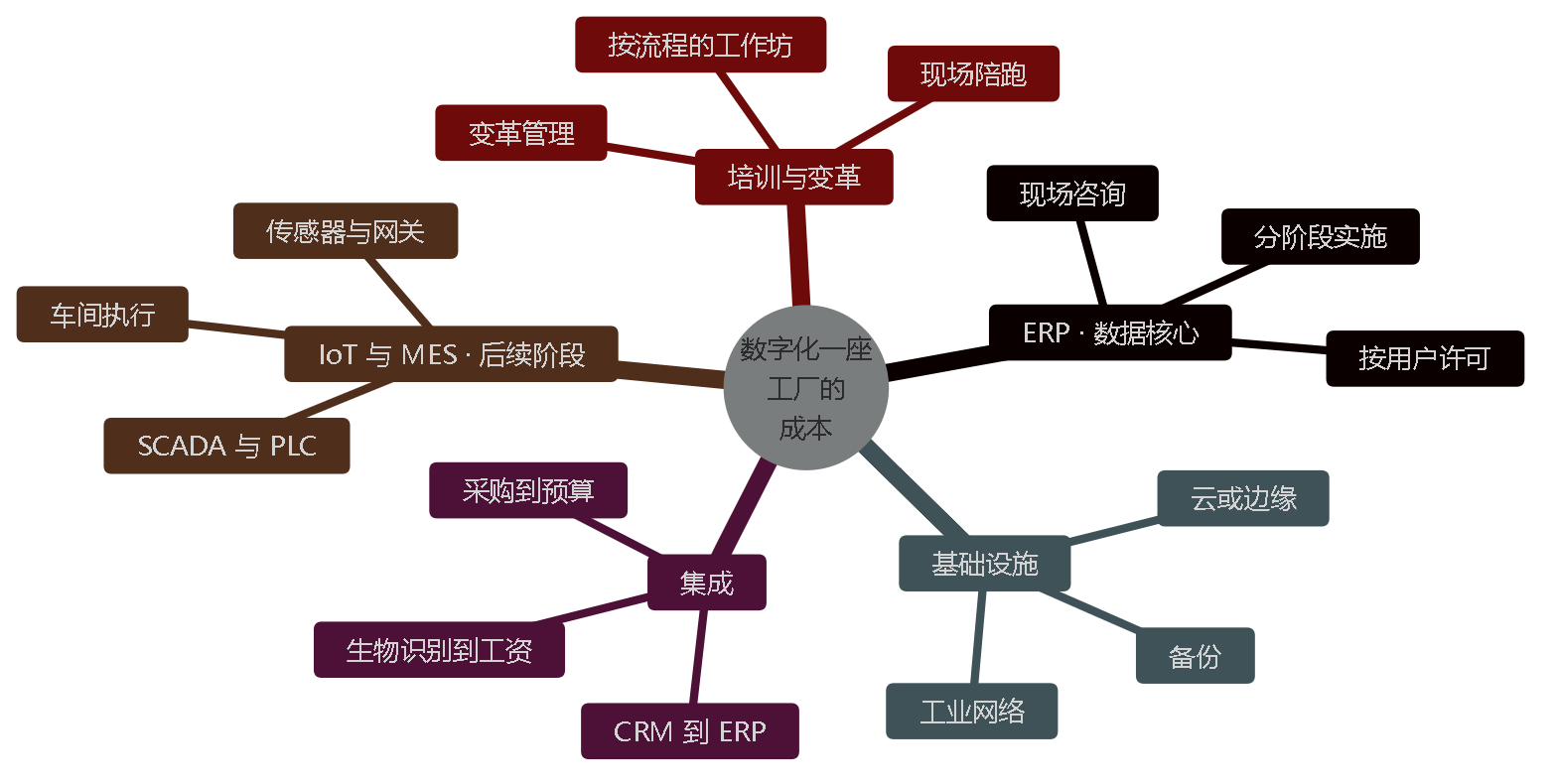

查看 Mermaid 图表
mindmap root((数字化一座
工厂的
成本)) ERP · 数据核心 按用户许可 分阶段实施 现场咨询 集成 生物识别到工资 采购到预算 CRM 到 ERP 基础设施 工业网络 云或边缘 备份 IoT 与 MES · 后续阶段 传感器与网关 车间执行 SCADA 与 PLC 培训与变革 按流程的工作坊 现场陪跑 变革管理
| 层次 | 典型区间 | 货币 / 单位 | 范围 | 来源 |
|---|---|---|---|---|
| ERP(Odoo,制造业/中小企业) | $100,000–$350,000(项目);Enterprise 约 $84,000/年 的许可+托管(20 用户) | MXN / 项目和年 | 墨西哥 | Nuvvo, engsoluciones |
| ERP(SAP Business One) | 实施 $15,000–$150,000+;许可 $95–$250/用户/月 | USD / 项目和用户 | 全球 | ERP Research |
| 现场咨询(月费保留金) | $15,000–$30,000/月 | MXN / 月 | 墨西哥(Transgenia 模式) | 匿名案例(§7) |
| 系统间集成 | 每条集成 $6,000–$24,000;每年 +10–20% 的维护 | USD / 集成 | 全球 | Percengage |
| 工业 IoT / 传感器 | 每个传感器 $10–$500+;整厂部署 $50,000–$200,000 | USD / 传感器和部署 | 全球 | Euristiq |
| MES(制造执行系统) | 中型 $375,000–$600,000;SaaS 起价 $900/月 | USD / 站点和月 | 全球 | Symestic |
| 自动化 / SCADA / PLC | 中等规模 $10,000–$100,000;HMI/SCADA 软件 $5,000–$25,000 | USD / 项目和许可 | 全球 | Qviro |
| 连接性 / 边缘 | 网关软件 $5,000–$25,000/服务器 | USD / 节点 | 全球 | Ubidots |
| 培训与变革管理 | 总预算的 8–15% | 项目占比 % | 全球 | Svitla |
关于这张表有两点诚实的说明。第一:只有 ERP 和现场咨询有专门的墨西哥参考;IoT、MES、SCADA 和边缘的数据以美元、按全球口径报告,因为并不存在已公开的、颗粒度足够细的墨西哥基准。本地的集成人工通常更低,但那要靠报价来确认,而不是靠基准。第二:"现场咨询"这一行是我们自己的模式,后文会详细说明。
4. 正确的顺序:一份分阶段的路线图

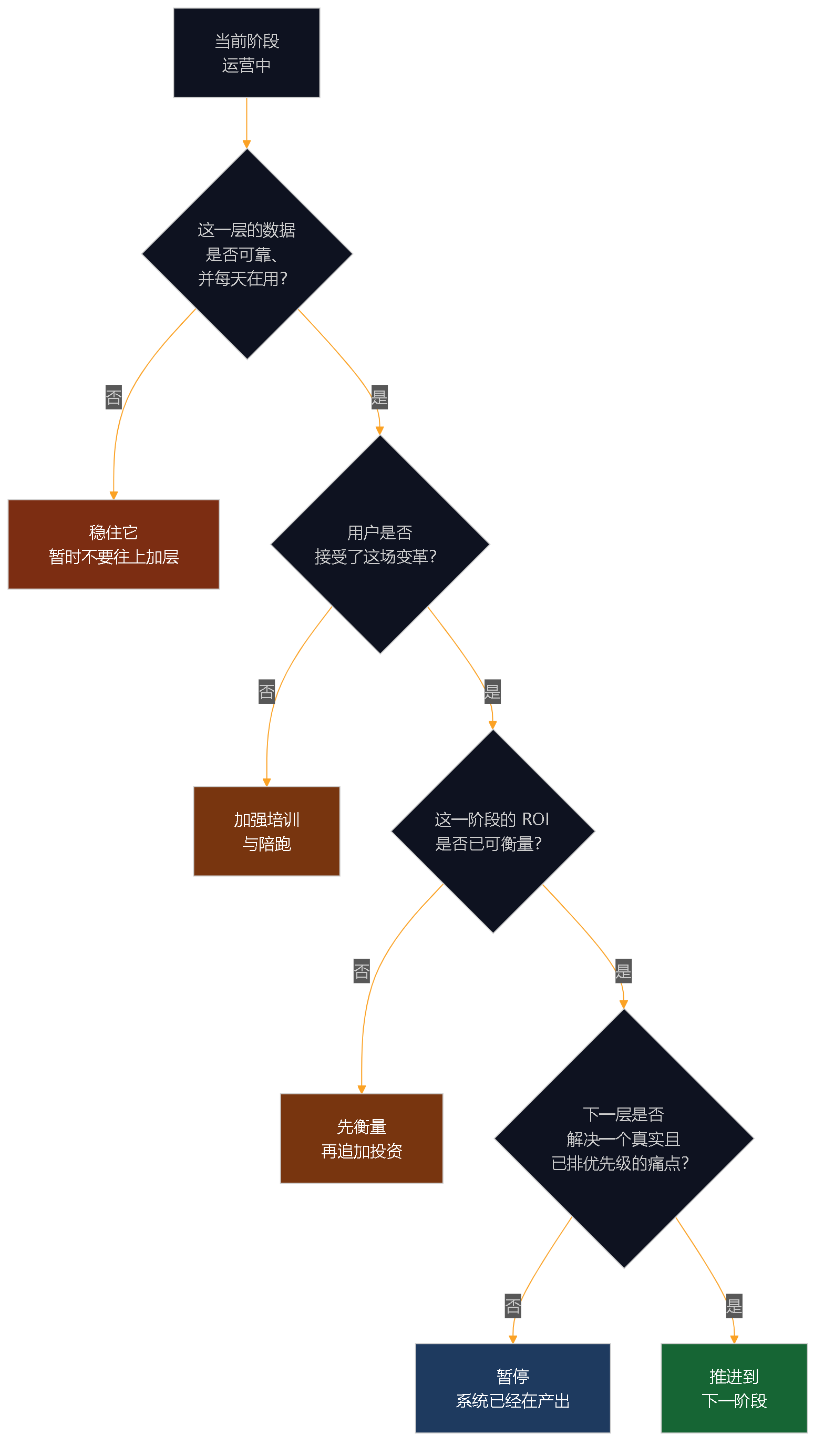

没有人能在一个周末、或用一次性的一笔投入就把工厂数字化。我们用作参考的这个真实项目,被组织成为期数月、每两周一个冲刺(sprint)的节奏,而这个模式是可复制的:先把核心稳住,再往上加层。
查看 Mermaid 图表
timeline
title 典型的分阶段数字化路线图
section 阶段 0 · 诊断
流程梳理 : 物理库存对照理论库存的基线
章程与待办清单 : 定义可衡量的成功标准
section 阶段 1 · ERP 核心
库存与采购 : 存货对平,采购预算
会计与财务 : 开票与财务控制统一到一个系统
section 阶段 2 · 制造
MRP 与生产订单 : 物料展开,工作中心
质量与追溯 : 批次、损耗、不合格品控制
section 阶段 3 · 集成
生物识别到工资 : 考勤自动喂入工资,无需手工录入
提醒与自动化 : 应付与应收对账打平
section 阶段 4 · 运营与改进
上线与超级护航 : 启动期间的现场陪跑
适用时上 IoT 与 MES : 只在底层数据已可靠之后
这个顺序在财务上的优势是具体的:每个阶段都可以暂停。如果企业在稳住库存与采购之后需要踩下投资的刹车,工厂已经运转得更好,也没有被卡在一个半吊子的巨型项目里。在验证底层几层的 ROI(投资回报)之前,就先为 MES 或 IoT 承诺资本,是花掉数百万却拿不到可衡量成果的最常见方式。
5. 排优先级:影响力对上投入
并非所有模块每投入一分钱都产出同样的回报。这是我们用来决定谁先上的地图:高影响力、投入合理的放在右上角;投入高、回报却要延后的,放到最后。

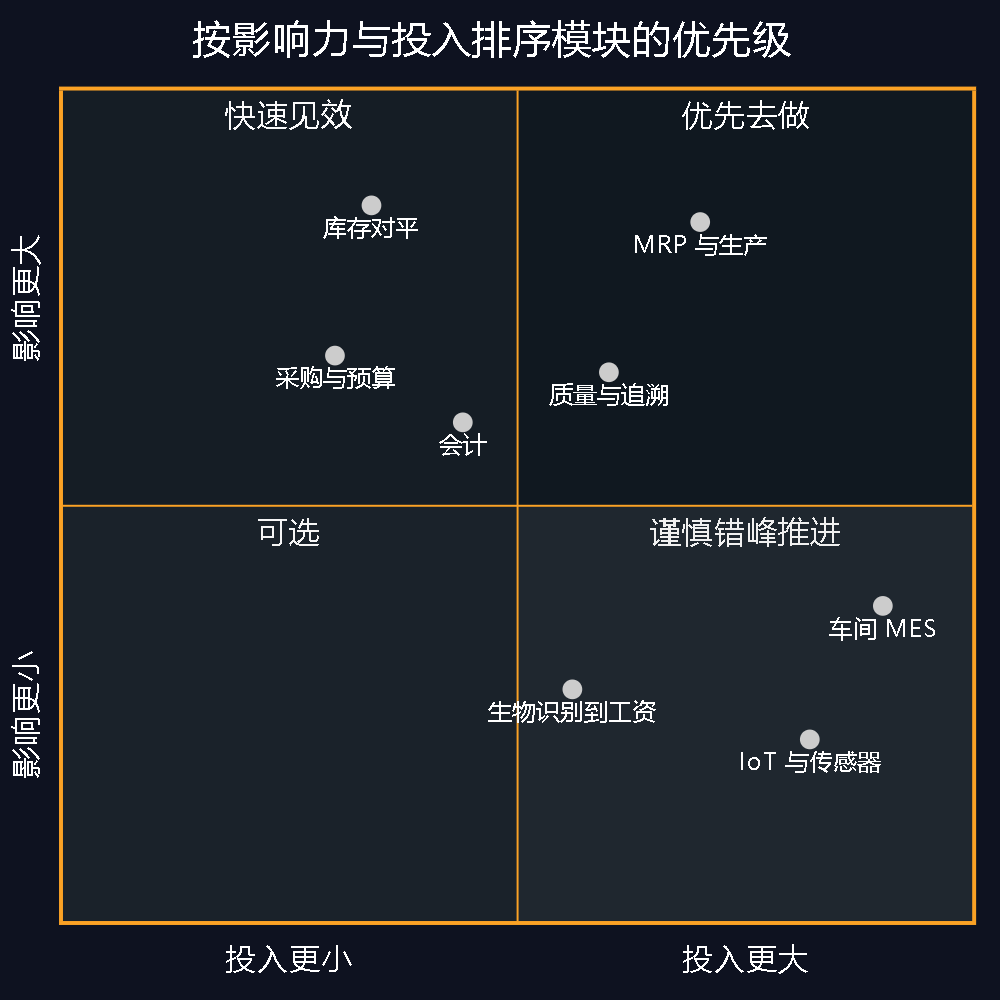

查看 Mermaid 图表
quadrantChart
title 按影响力与投入排序模块的优先级
x-axis "投入更小" --> "投入更大"
y-axis "影响更小" --> "影响更大"
quadrant-1 "优先去做"
quadrant-2 "快速见效"
quadrant-3 "可选"
quadrant-4 "谨慎错峰推进"
"库存对平": [0.34, 0.86]
"采购与预算": [0.30, 0.68]
"会计": [0.44, 0.60]
"MRP 与生产": [0.70, 0.84]
"质量与追溯": [0.60, 0.66]
"生物识别到工资": [0.56, 0.28]
"IoT 与传感器": [0.82, 0.22]
"车间 MES": [0.90, 0.38]
6. 几乎没人报价的那笔成本:人
这里是那条能把项目拖垮的预算科目。技术很少是问题;采纳才是。一台无可挑剔的生物识别打卡机毫无用处,如果操作工因为没人陪他们走过这场变革,仍旧把上班时间记在一个小本子上。
查看 Mermaid 图表
flowchart LR
A["之前
在 Excel 和小本子
上录入 · 对不上
的数据"] --> B["启动
宣布启用新系统
抗拒是正常的"]
B --> C["培训
围绕自己流程
的工作坊"]
C --> D["运营
生物识别打卡机
实时数据"]
D --> E["成熟
系统成了
工作的一部分"]
style A fill:#7c2d12,color:#fff
style B fill:#78350f,color:#fff
style C fill:#1e3a5f,color:#fff
style D fill:#1e3a5f,color:#fff
style E fill:#166534,color:#fff
在这个参考项目里,培训被组织成四个理论加实践的模块,都在上线运行的系统上进行,每天一个模块,并配一个围绕工厂自身真实案例的工作坊。这不是一笔可选的开销:它决定了一个系统是被真正使用,还是三个月后就被弃用。
7. 一个真实的匿名案例:做了什么,以及怎么收费
本文的具体参考,是墨西哥州一家生产并销售托盘、栈板与包装的工厂。没有名字——项目是保密的——但模式就是它当时运营的样子。
项目范围是一次 Odoo Enterprise 的实施,采用原生参数化配置,不做代码开发:库存(头号优先,用来把物理存货对平理论存货)、带专属预算的采购、MRP 与生产订单、会计、质量与追溯、带工厂指标的维护,以及涵盖考勤、工资和休假的人力资源。最有代表性的一处集成是这个:

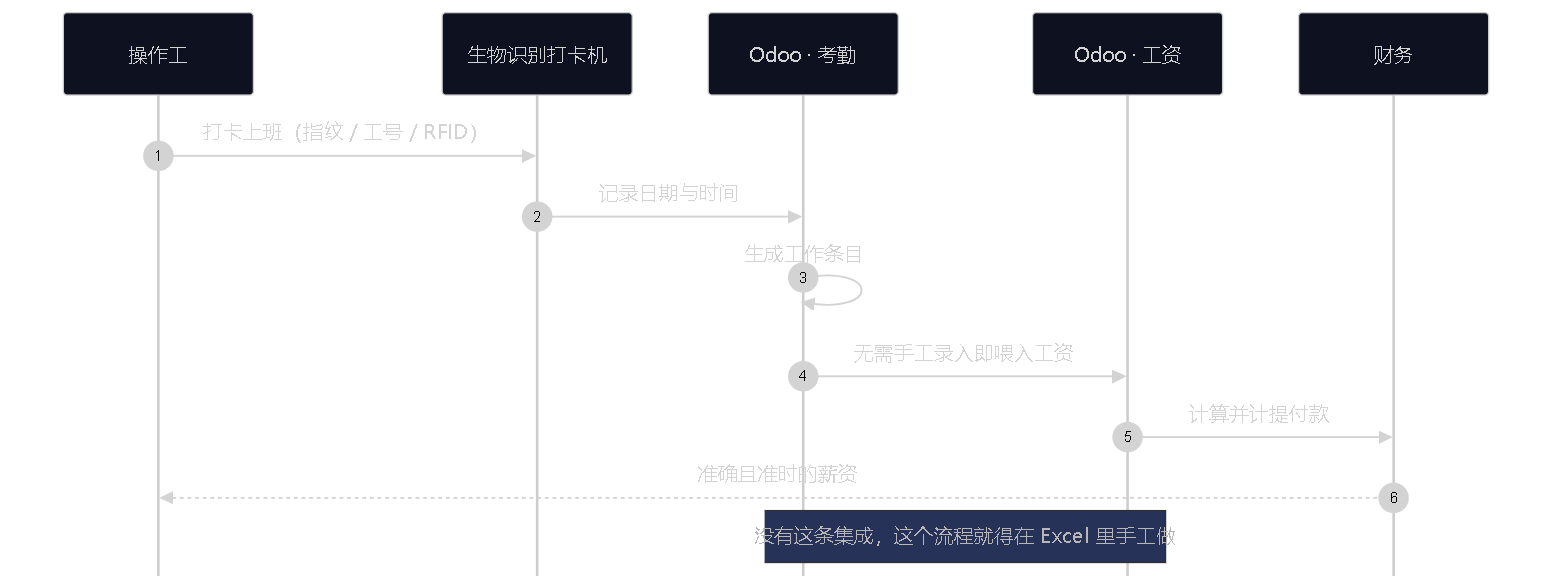

查看 Mermaid 图表
sequenceDiagram
autonumber
participant Op as 操作工
participant Ki as 生物识别打卡机
participant As as Odoo · 考勤
participant No as Odoo · 工资
participant Fi as 财务
Op->>Ki: 打卡上班(指纹 / 工号 / RFID)
Ki->>As: 记录日期与时间
As->>As: 生成工作条目
As->>No: 无需手工录入即喂入工资
No->>Fi: 计算并计提付款
Fi-->>Op: 准确且准时的薪资
Note over As,No: 没有这条集成,这个流程就得在 Excel 里手工做
一条能省钱的运营经验:并非所有生物识别设备都以同样的方式共享数据。在承诺这类集成之前,必须逐一验证硬件型号;想当然地假设兼容,是让一个冲刺延期的最常见方式之一。
收费模式不是一次性付款,而是一份现场咨询的月费保留金:一个固定的月度部分($15,000 MXN 量级),加上一个与当月目标达成挂钩的浮动部分,专家顾问每周三次到工厂现场。这是一个刻意的安排:它让付款与真实进度对齐,避免了那种整包收费、却半吊子交付的经典"交钥匙"项目。对一座中等规模的工厂来说,这种模式的合理区间从每月 $15,000 到 $30,000 MXN,视需要多少模块、多少现场投入而上浮。
8. 如何按阶段决策:go / no-go 关卡

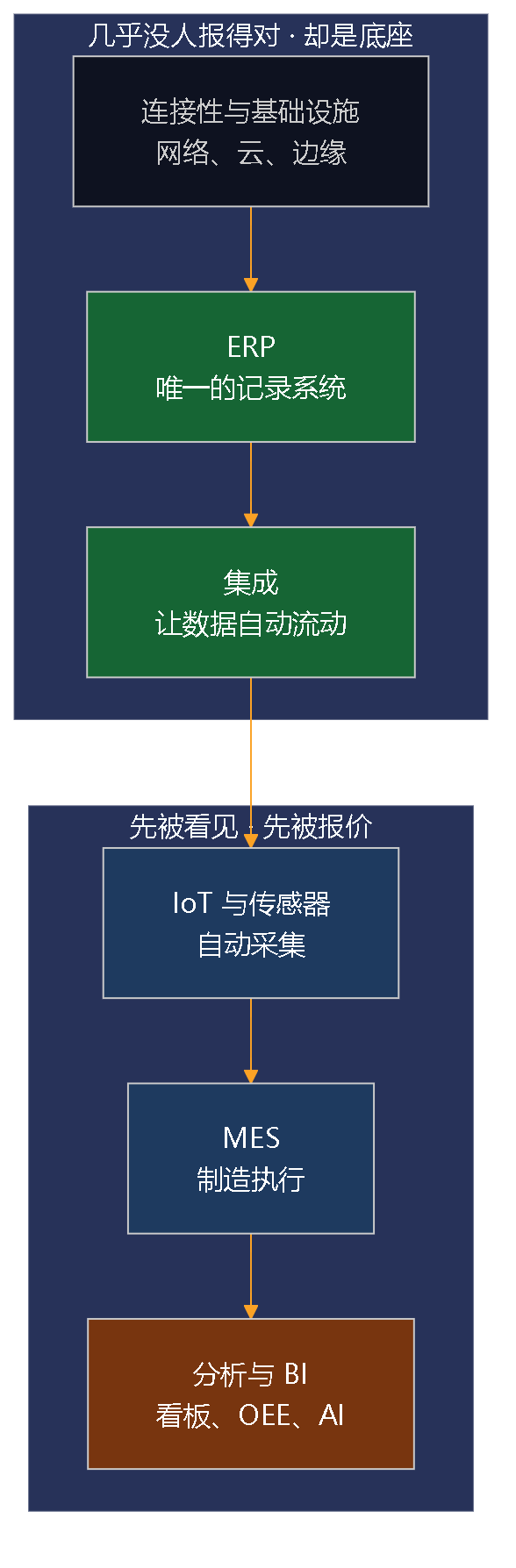

正确的问题不是"全部要花多少钱",而是"我们是否已经能——并且值得——往上一层?"。这是我们在每个阶段之前都会套用的关卡。
查看 Mermaid 图表
flowchart TD
F0["当前阶段
运营中"] --> Q1{"这一层的数据
是否可靠、
并每天在用?"}
Q1 -->|"否"| E1["稳住它
暂时不要往上加层"]
Q1 -->|"是"| Q2{"用户是否
接受了这场变革?"}
Q2 -->|"否"| E2["加强培训
与陪跑"]
Q2 -->|"是"| Q3{"这一阶段的 ROI
是否已可衡量?"}
Q3 -->|"否"| E3["先衡量
再追加投资"]
Q3 -->|"是"| Q4{"下一层是否
解决一个真实且
已排优先级的痛点?"}
Q4 -->|"否"| E4["暂停
系统已经在产出"]
Q4 -->|"是"| GO["推进到
下一阶段"]
style E1 fill:#7c2d12,color:#fff
style E2 fill:#78350f,color:#fff
style E3 fill:#78350f,color:#fff
style E4 fill:#1e3a5f,color:#fff
style GO fill:#166534,color:#fff
9. 那么,到底要花多少钱?
诚实的回答是一个带条件的区间,而不是一个数字。对墨西哥一座中等规模的工业工厂而言:
- ERP 核心(阶段 0–1),Odoo: 实施约 $100,000 到 $350,000 MXN,外加每年的许可;或者一份 $15,000 到 $30,000 MXN/月 的现场咨询月费保留金,把成本分摊开并与进度挂钩。
- 集成(阶段 3): 约 每条集成 $6,000 到 $24,000 USD,每条还要外加每年 10–20% 的维护。
- IoT / MES / 自动化(阶段 4,适用时): 到这里数字就跳到数万乃至数十万美元,这更是一个理由:在前面几层还没产出之前,不要贸然爬到这一层。
- 培训与变革管理: 始终预留总额的 8–15%。这是决定其余投入能否被真正使用的那一项。
实用的结论是:数字化不是一次采购,而是一项可以——也应该——在阶段之间暂停的、错峰的投资。 最大的省钱之处不在于砍软件的价格,而在于不把资本承诺在还没有立足根基的层次上。一分钱花在把库存对平上,比十分钱花在测量一个还没人能控制的流程的传感器上,产出更高。
聊聊您的工厂
如果您正在评估数字化自己的运营,并且想要一份针对您具体情况的按模块成本与分阶段时间线——而不是一份泛泛的报价——那正是我们所做的事。我们从一次诊断开始,把"该先上哪一层"落到实处,在为技术承诺一分钱之前,先给出可衡量的成功标准。
给我们写信 [email protected],和/或在 calendly.com/saurat-xiuhcoatl/min15 预约一次 15 分钟的 QuickLook,或了解我们面向工业领域的方法。我们会回给您一份分阶段的地图,附上真实的成本区间,让决定权在您手中、并且是知情的决定。
Transgenia 用受治理的 AI 智能体实施并运营 Odoo,并按阶段陪伴工业运营的数字化。给我们写信 [email protected] 或 预约 QuickLook · 隐私声明
