¿Cuánto cuesta digitalizar una planta industrial en México con Industria 4.0?
La pregunta llega casi siempre con el mismo formato: "quiero cotizar la digitalización de mi planta". Y casi siempre esconde un error de encuadre que cuesta caro. Se imagina un número único —una cifra grande, de una sola vez, para "poner sensores y volverse Industria 4.0"— cuando la respuesta honesta es que digitalizar una planta no es una compra, es una secuencia de decisiones, y la mayor parte del costo real no está donde uno cree.
Este artículo da el desglose completo: qué capas componen el stack de Industria 4.0, cuánto cuesta cada una con bandas de mercado citadas, en qué orden conviene invertir, y cómo decidir por fase en lugar de firmar un proyecto de dos años que nadie puede predecir. Para aterrizarlo, usamos como referencia —anonimizada— un proyecto real que operamos para una planta de fabricación de tarimas y embalajes en el Estado de México.
Una advertencia de honestidad desde el primer párrafo: lo que nosotros hicimos en esa planta fue la capa de datos —ERP, integraciones y capacitación—, no sensórica ni robots. Cuando en este texto hablemos de IoT, MES o automatización de línea, los precios vienen de benchmarks públicos de terceros, claramente etiquetados. No vamos a presentar como propio lo que no hicimos.
1. Qué significa "digitalizar" una planta (y por qué el orden importa)

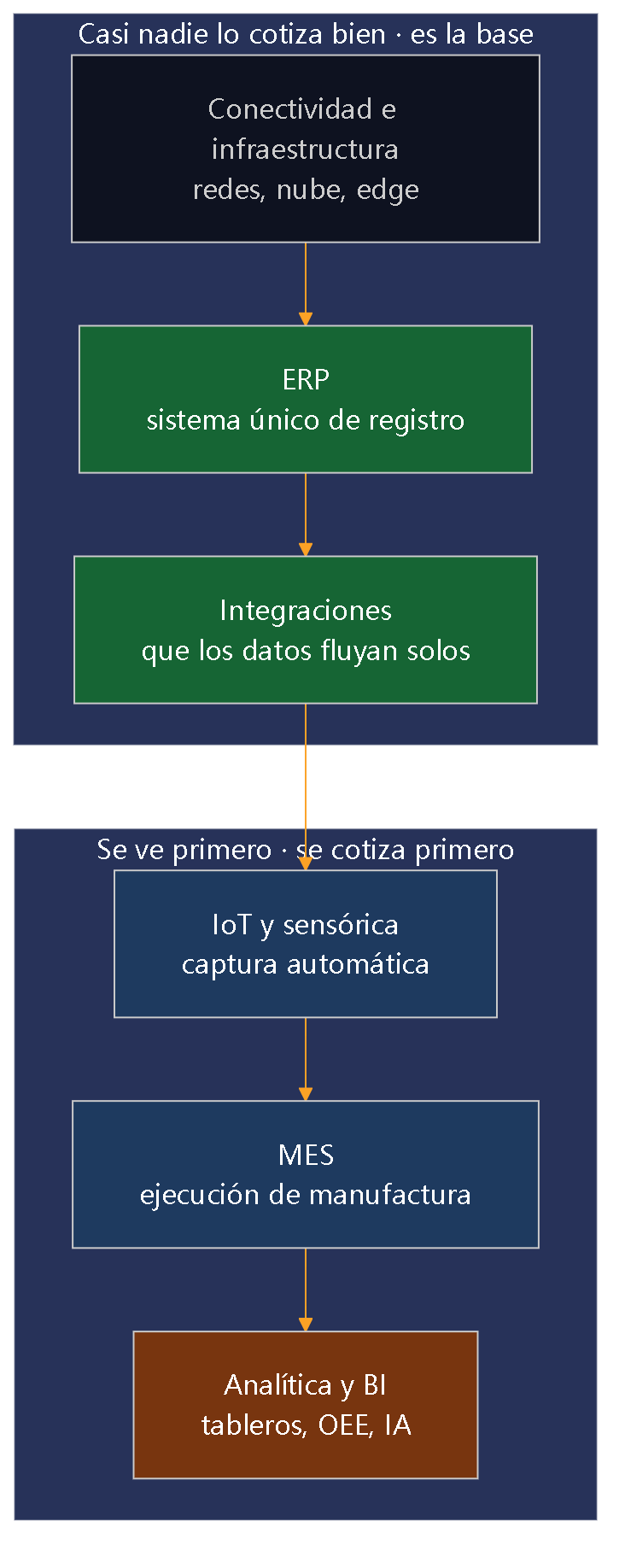

"Industria 4.0" es una etiqueta que abarca seis capas muy distintas en costo y en dificultad. El error más común —y más caro— es empezar por arriba: comprar sensores y tableros vistosos antes de tener un sistema que registre de forma confiable qué se produce, qué se compra y qué cuesta.
Ver diagrama Mermaid
flowchart TD
subgraph TOP["Se ve primero · se cotiza primero"]
L6["Analítica y BI
tableros, OEE, IA"]
L5["MES
ejecución de manufactura"]
L4["IoT y sensórica
captura automática"]
end
subgraph BASE["Casi nadie lo cotiza bien · es la base"]
L3["Integraciones
que los datos fluyan solos"]
L2["ERP
sistema único de registro"]
L1["Conectividad e infraestructura
redes, nube, edge"]
end
L1 --> L2 --> L3 --> L4 --> L5 --> L6
style L2 fill:#166534,color:#fff
style L3 fill:#166534,color:#fff
style L4 fill:#1e3a5f,color:#fff
style L5 fill:#1e3a5f,color:#fff
style L6 fill:#78350f,color:#fff
La regla que repetimos a cada cliente industrial: una planta que no tiene su inventario cuadrado y su producción registrada no está lista para IoT. Ponerle sensores a un proceso que aún se administra en Excel es automatizar la generación de datos malos. Primero el sistema de registro (ERP), luego que los datos fluyan solos (integraciones), y solo entonces la captura automática (IoT) y la ejecución en piso (MES) tienen sobre qué pararse.
2. El desglose del costo: dónde está realmente el dinero
Cuando un director de operaciones pide "cuánto cuesta", casi siempre presupuesta el software y el hardware, y trata el resto como "extras". Los benchmarks del mercado dicen lo contrario: el hardware rara vez es el rubro dominante, y lo que se subestima —integración y gestión del cambio— es justo lo que hace descarrilar el presupuesto.
Ver diagrama Mermaid
pie showData
title Reparto ilustrativo del costo de digitalización industrial
"Consultoría e implementación" : 28
"Integraciones entre sistemas" : 22
"Licencias y software" : 18
"Infraestructura y conectividad" : 14
"Capacitación y gestión del cambio" : 12
"Contingencia" : 6
Tres hallazgos del mercado que conviene tener claros antes de firmar nada:
- El hardware no es el 80% del costo. En despliegues de IoT, "el software, la conectividad y los servicios de integración frecuentemente constituyen la mayoría del gasto del proyecto", no los sensores (Intuz). Presupuestar solo sensores y PLCs subestima el proyecto por múltiplos.
- La integración es una línea de costo, no un extra gratis. En sistemas MES la integración representa 20–40% del costo total (Deloitte, citado por ScienceSoft), y cada conexión entre sistemas suma 10–20% anual de mantenimiento perpetuo (Percengage).
- La gestión del cambio es lo más subestimado. Las organizaciones asignan en promedio menos del 12% al lado humano, pese a que cultura y adopción son la causa número uno de fracaso; los sobrecostos vienen de "change management, ciclos de capacitación extendidos y la caída de productividad al arrancar" (Opsio). Reservar 8–15% como mínimo.
3. El costo-módulo: qué se cotiza, capa por capa

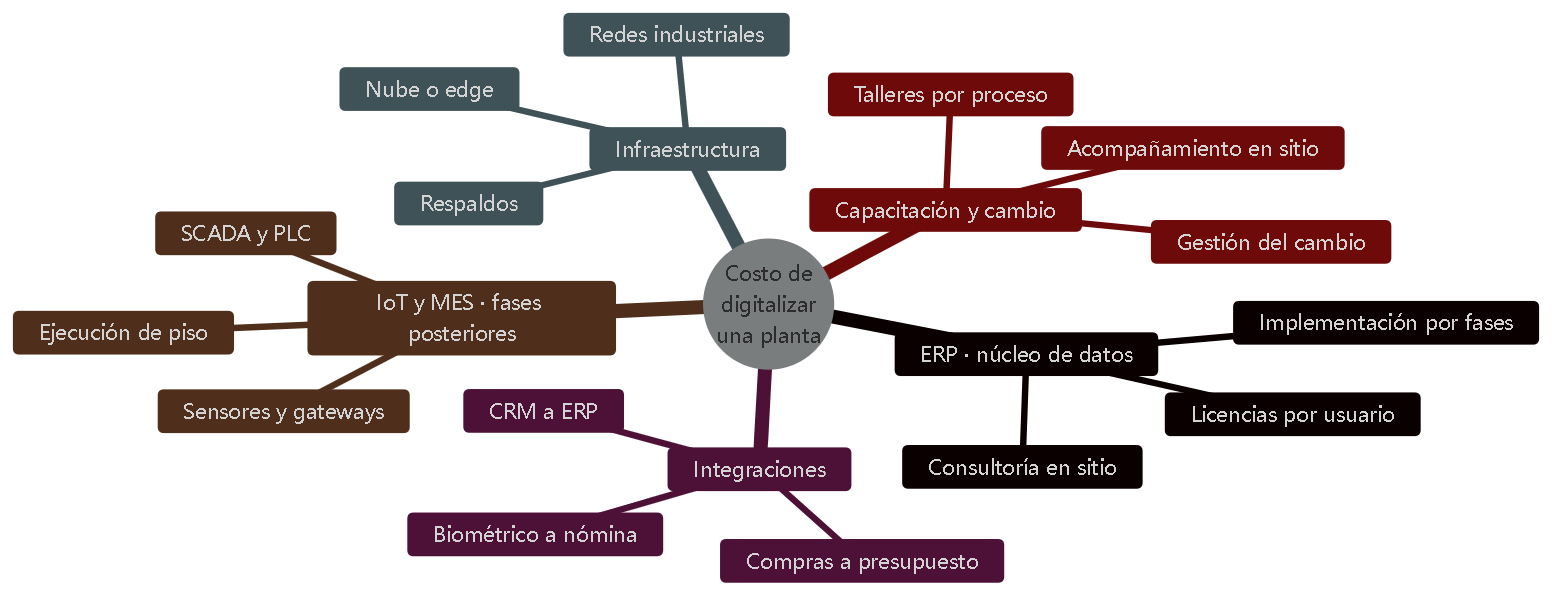

Aquí está el desglose que un director de operaciones puede llevar a su comité. Las bandas están en la moneda que reporta cada fuente (la consultoría e implementación local suele cotizarse en pesos; el software industrial de línea, en dólares).
Ver diagrama Mermaid
mindmap root((Costo de
digitalizar
una planta)) ERP · núcleo de datos Licencias por usuario Implementación por fases Consultoría en sitio Integraciones Biométrico a nómina Compras a presupuesto CRM a ERP Infraestructura Redes industriales Nube o edge Respaldos IoT y MES · fases posteriores Sensores y gateways Ejecución de piso SCADA y PLC Capacitación y cambio Talleres por proceso Acompañamiento en sitio Gestión del cambio
| Capa | Banda típica | Moneda / unidad | Alcance | Fuente |
|---|---|---|---|---|
| ERP (Odoo, manufactura/PyME) | $100,000–$350,000 (proyecto); Enterprise ~$84,000/año en licencia+hosting (20 usuarios) | MXN / proyecto y año | MX | Nuvvo, engsoluciones |
| ERP (SAP Business One) | $15,000–$150,000+ implementación; licencia $95–$250/usuario/mes | USD / proyecto y usuario | Global | ERP Research |
| Consultoría en sitio (retainer) | $15,000–$30,000/mes | MXN / mes | MX (modelo Transgenia) | Caso anonimizado (§7) |
| Integraciones entre sistemas | $6,000–$24,000 por integración; +10–20% anual de mantenimiento | USD / integración | Global | Percengage |
| IoT industrial / sensórica | $10–$500+ por sensor; despliegue de planta $50,000–$200,000 | USD / sensor y despliegue | Global | Euristiq |
| MES (ejecución de manufactura) | Midsize $375,000–$600,000; SaaS desde $900/mes | USD / sitio y mes | Global | Symestic |
| Automatización / SCADA / PLC | Media escala $10,000–$100,000; software HMI/SCADA $5,000–$25,000 | USD / proyecto y licencia | Global | Qviro |
| Conectividad / edge | Gateway software $5,000–$25,000/servidor | USD / nodo | Global | Ubidots |
| Capacitación y gestión del cambio | 8–15% del presupuesto total | % del proyecto | Global | Svitla |
Dos notas de honestidad sobre esta tabla. Primera: solo el ERP y la consultoría en sitio tienen referencias mexicanas específicas; IoT, MES, SCADA y edge se reportan globalmente en dólares porque no existe un benchmark MX granular publicado. La mano de obra de integración local suele ser menor, pero eso se confirma por cotización, no por benchmark. Segunda: la fila de "consultoría en sitio" es nuestro propio modelo, y lo explicamos a fondo más abajo.
4. El orden correcto: un roadmap por fases

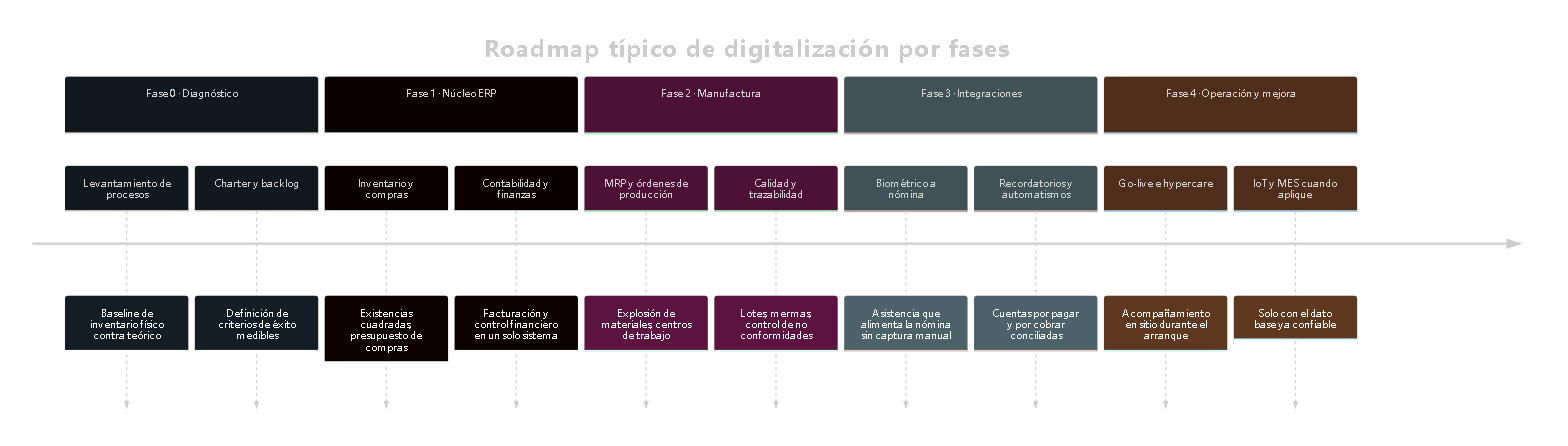

Nadie digitaliza una planta en un fin de semana ni en un solo desembolso. El proyecto real que usamos de referencia se organizó en sprints de dos semanas a lo largo de varios meses, y el patrón es replicable: estabilizar el núcleo antes de subir de capa.
Ver diagrama Mermaid
timeline
title Roadmap típico de digitalización por fases
section Fase 0 · Diagnóstico
Levantamiento de procesos : Baseline de inventario físico contra teórico
Charter y backlog : Definición de criterios de éxito medibles
section Fase 1 · Núcleo ERP
Inventario y compras : Existencias cuadradas, presupuesto de compras
Contabilidad y finanzas : Facturación y control financiero en un solo sistema
section Fase 2 · Manufactura
MRP y órdenes de producción : Explosión de materiales, centros de trabajo
Calidad y trazabilidad : Lotes, mermas, control de no conformidades
section Fase 3 · Integraciones
Biométrico a nómina : Asistencia que alimenta la nómina sin captura manual
Recordatorios y automatismos : Cuentas por pagar y por cobrar conciliadas
section Fase 4 · Operación y mejora
Go-live e hypercare : Acompañamiento en sitio durante el arranque
IoT y MES cuando aplique : Solo con el dato base ya confiable
La ventaja financiera de este orden es concreta: cada fase se puede pausar. Si el negocio necesita frenar la inversión tras estabilizar inventario y compras, la planta ya opera mejor y no quedó a medias de un megaproyecto. Comprometer capital para MES o IoT antes de validar el ROI de las capas base es la forma más común de gastar millones sin resultado medible.
5. Priorizar: impacto contra esfuerzo

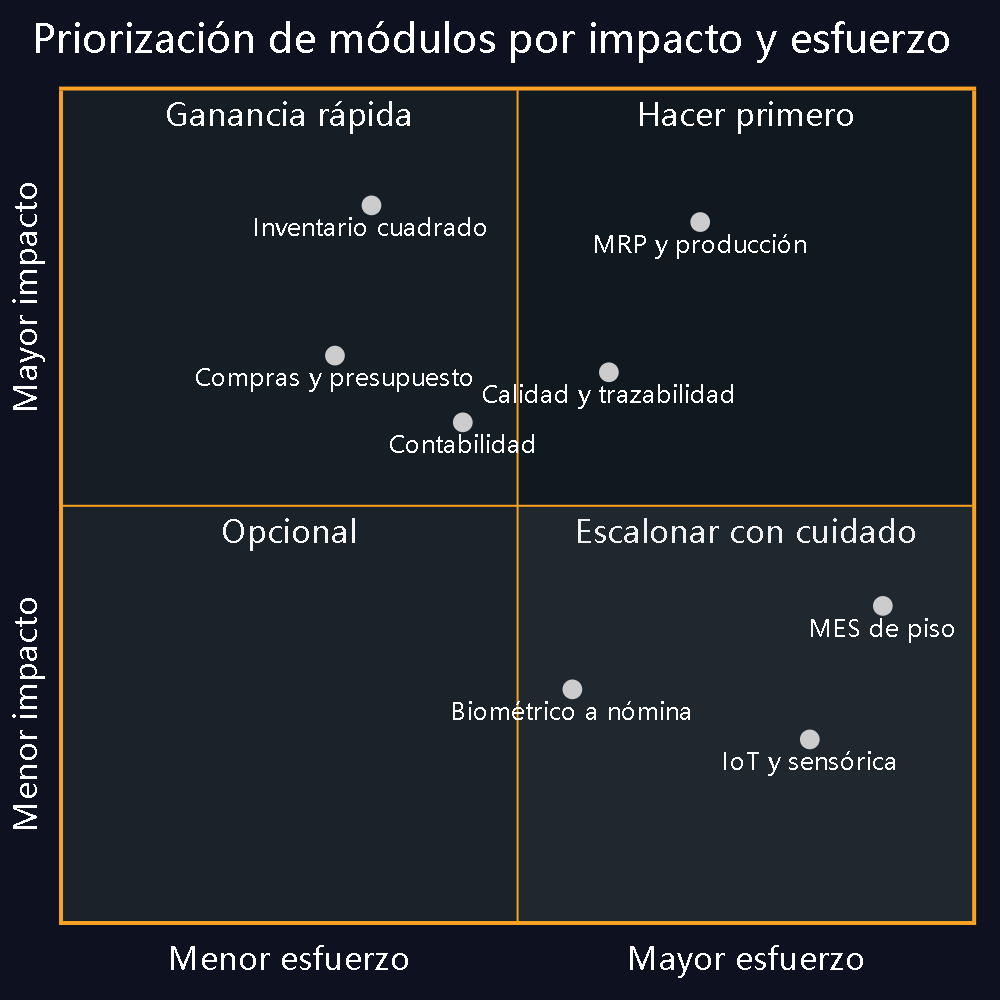

No todos los módulos rinden igual por peso invertido. Este es el mapa que usamos para decidir qué va primero: alto impacto y esfuerzo razonable arriba a la derecha; alto esfuerzo con impacto diferido, al final.
Ver diagrama Mermaid
quadrantChart
title Priorización de módulos por impacto y esfuerzo
x-axis "Menor esfuerzo" --> "Mayor esfuerzo"
y-axis "Menor impacto" --> "Mayor impacto"
quadrant-1 "Hacer primero"
quadrant-2 "Ganancia rápida"
quadrant-3 "Opcional"
quadrant-4 "Escalonar con cuidado"
"Inventario cuadrado": [0.34, 0.86]
"Compras y presupuesto": [0.30, 0.68]
"Contabilidad": [0.44, 0.60]
"MRP y producción": [0.70, 0.84]
"Calidad y trazabilidad": [0.60, 0.66]
"Biométrico a nómina": [0.56, 0.28]
"IoT y sensórica": [0.82, 0.22]
"MES de piso": [0.90, 0.38]
6. El costo que casi nadie cotiza: la gente
Aquí está la línea presupuestal que hunde proyectos. La tecnología rara vez es el problema; la adopción sí. Un kiosco biométrico impecable no sirve de nada si los operadores siguen registrando su entrada en una libreta porque nadie los acompañó en el cambio.
Ver diagrama Mermaid
flowchart LR
A["ANTES
Captura en Excel
y libretas · datos
que no cuadran"] --> B["ARRANQUE
Se anuncia el sistema
resistencia normal"]
B --> C["CAPACITACIÓN
Talleres sobre
su propio proceso"]
C --> D["OPERACIÓN
Kiosco biométrico
datos en tiempo real"]
D --> E["MADUREZ
El sistema es
parte del trabajo"]
style A fill:#7c2d12,color:#fff
style B fill:#78350f,color:#fff
style C fill:#1e3a5f,color:#fff
style D fill:#1e3a5f,color:#fff
style E fill:#166534,color:#fff
En el proyecto de referencia, la capacitación se estructuró en cuatro módulos teórico-prácticos sobre el sistema en producción, uno por día, con un taller sobre casos reales de la propia planta. No es un gasto opcional: es la diferencia entre un sistema que se usa y uno que se abandona a los tres meses.
7. Un caso real, anonimizado: qué se hizo y cómo se cobró
La referencia concreta de este artículo es una planta de fabricación y comercialización de tarimas, pallets y embalajes en el Estado de México. Sin nombres —el proyecto es confidencial—, pero con el modelo tal cual operó.
El alcance fue una implementación de Odoo Enterprise con parametrización nativa, sin desarrollo de código: inventario (prioridad número uno, para cuadrar existencia física contra teórica), compras con presupuesto dedicado, MRP y órdenes de producción, contabilidad, calidad y trazabilidad, mantenimiento con indicadores de planta, y RR.HH. con asistencia, nómina y vacaciones. La integración más ilustrativa fue esta:
Ver diagrama Mermaid
sequenceDiagram
autonumber
participant Op as Operador
participant Ki as Kiosco biométrico
participant As as Odoo · Asistencia
participant No as Odoo · Nómina
participant Fi as Finanzas
Op->>Ki: Registra entrada (huella / código / RFID)
Ki->>As: Marca con fecha y hora
As->>As: Genera entradas de trabajo
As->>No: Alimenta la nómina sin captura manual
No->>Fi: Cálculo y provisión de pago
Fi-->>Op: Pago correcto y a tiempo
Note over As,No: Sin la integración, este flujo se hace a mano en Excel
Una lección operativa que ahorra dinero: no todos los dispositivos biométricos comparten sus datos igual. Antes de prometer esta integración hay que validar el modelo de hardware caso por caso; asumir compatibilidad es una de las formas más comunes de que un sprint se atrase.
El modelo de cobro no fue un desembolso único, sino un retainer de consultoría en sitio: un componente fijo mensual (del orden de $15,000 MXN) más un componente variable atado al cumplimiento de objetivos del mes, con el consultor especialista presente en la planta tres veces por semana. Es un esquema deliberado: alinea el pago con el avance real y evita el clásico proyecto "llave en mano" que se cobra completo y se entrega a medias. Para una planta de tamaño mediano, la banda razonable de este modelo va de $15,000 a $30,000 MXN al mes, escalando según cuántos módulos y cuánta presencia en sitio se necesiten.
8. Cómo decidir por fase: la compuerta go / no-go

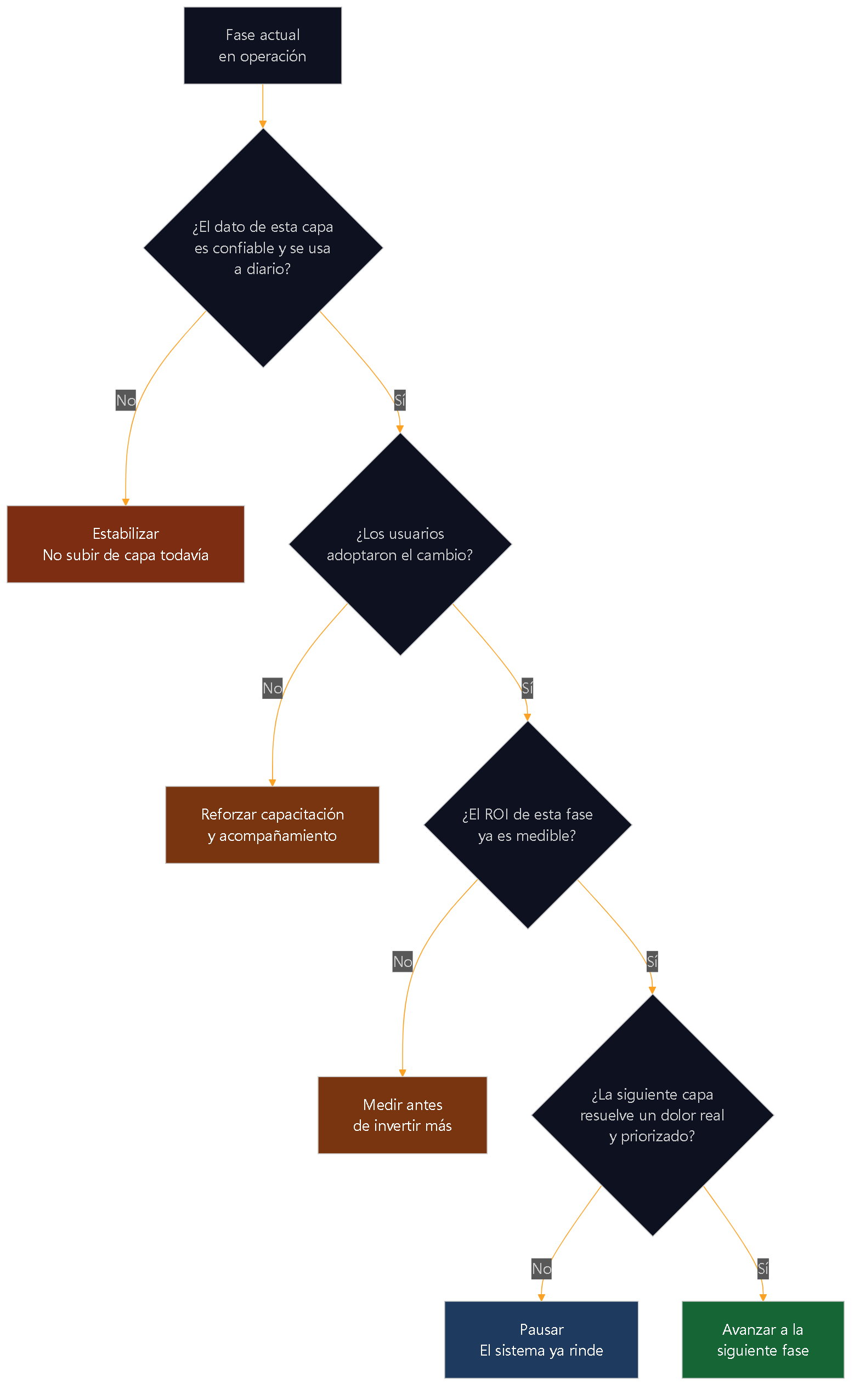

La pregunta correcta no es "¿cuánto cuesta todo?", sino "¿ya podemos —y conviene— subir a la siguiente capa?". Esta es la compuerta que aplicamos antes de cada fase.
Ver diagrama Mermaid
flowchart TD
F0["Fase actual
en operación"] --> Q1{"¿El dato de esta capa
es confiable y se usa
a diario?"}
Q1 -->|"No"| E1["Estabilizar
No subir de capa todavía"]
Q1 -->|"Sí"| Q2{"¿Los usuarios
adoptaron el cambio?"}
Q2 -->|"No"| E2["Reforzar capacitación
y acompañamiento"]
Q2 -->|"Sí"| Q3{"¿El ROI de esta fase
ya es medible?"}
Q3 -->|"No"| E3["Medir antes
de invertir más"]
Q3 -->|"Sí"| Q4{"¿La siguiente capa
resuelve un dolor real
y priorizado?"}
Q4 -->|"No"| E4["Pausar
El sistema ya rinde"]
Q4 -->|"Sí"| GO["Avanzar a la
siguiente fase"]
style E1 fill:#7c2d12,color:#fff
style E2 fill:#78350f,color:#fff
style E3 fill:#78350f,color:#fff
style E4 fill:#1e3a5f,color:#fff
style GO fill:#166534,color:#fff
9. Entonces, ¿cuánto cuesta?
La respuesta honesta es un rango con condiciones, no una cifra. Para una planta industrial mediana en México:
- Núcleo ERP (Fases 0–1), Odoo: implementación del orden de $100,000 a $350,000 MXN, más licencias anuales; o bien un retainer de consultoría en sitio de $15,000 a $30,000 MXN/mes que distribuye el costo y lo ata al avance.
- Integraciones (Fase 3): del orden de $6,000 a $24,000 USD por integración, más 10–20% anual de mantenimiento por cada una.
- IoT / MES / automatización (Fase 4, cuando aplique): aquí las cifras saltan a decenas o cientos de miles de dólares, razón de más para no llegar a esta capa antes de que las anteriores rindan.
- Capacitación y gestión del cambio: reservar 8–15% del total, siempre. Es el rubro que decide si lo demás se usa.
La conclusión práctica: digitalizar no es una compra, es una inversión escalonada que se puede —y se debe— pausar entre fases. El mayor ahorro no viene de negociar el precio del software, sino de no comprometer capital en capas que aún no tienen sobre qué pararse. Un peso invertido en cuadrar el inventario rinde más que diez pesos en sensores que miden un proceso que nadie controla todavía.
Hablemos de su planta
Si está evaluando digitalizar su operación y quiere un desglose costo-módulo y timeline por fases para su caso concreto —no una cotización genérica—, eso es exactamente lo que hacemos. Empezamos por un diagnóstico que aterriza qué capa le conviene primero, con criterios de éxito medibles antes de comprometer un peso en tecnología.
